危険ブロック塀等改修、外構工事
ブロック塀の改修工事、外構の工事を行います。
ブロック塀の改修は、見た目を整える目的もあり、安全性を確保するための工事です。
特に年数が経った塀は、外から見ただけでは分かりにくい不安要素を抱えていることもあります。

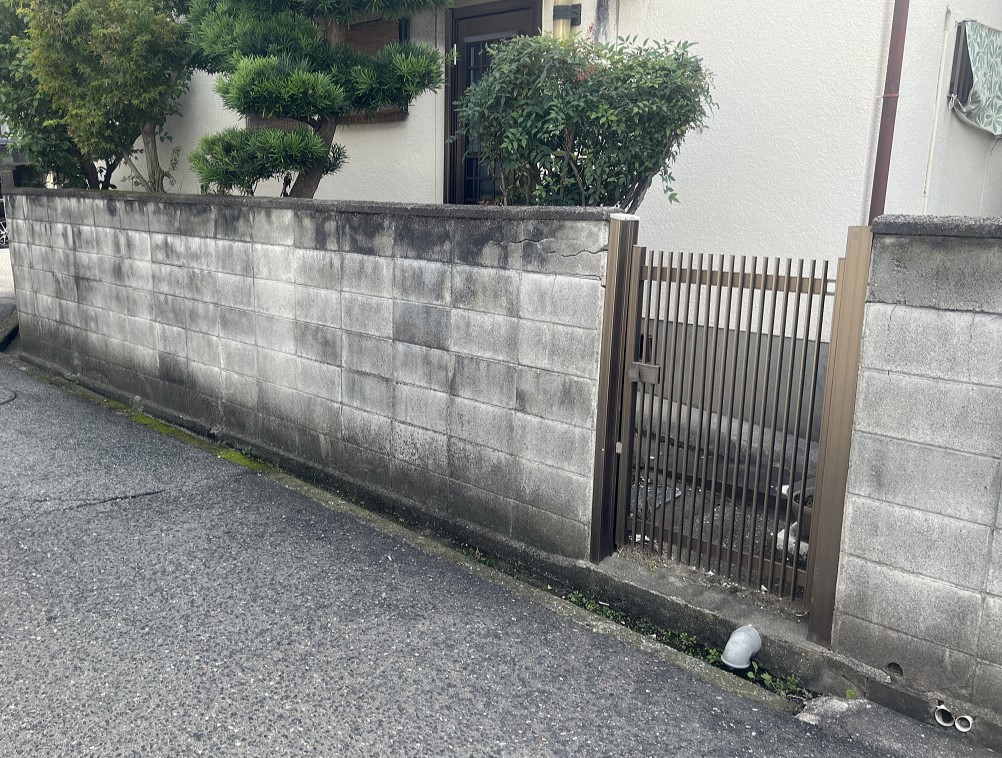

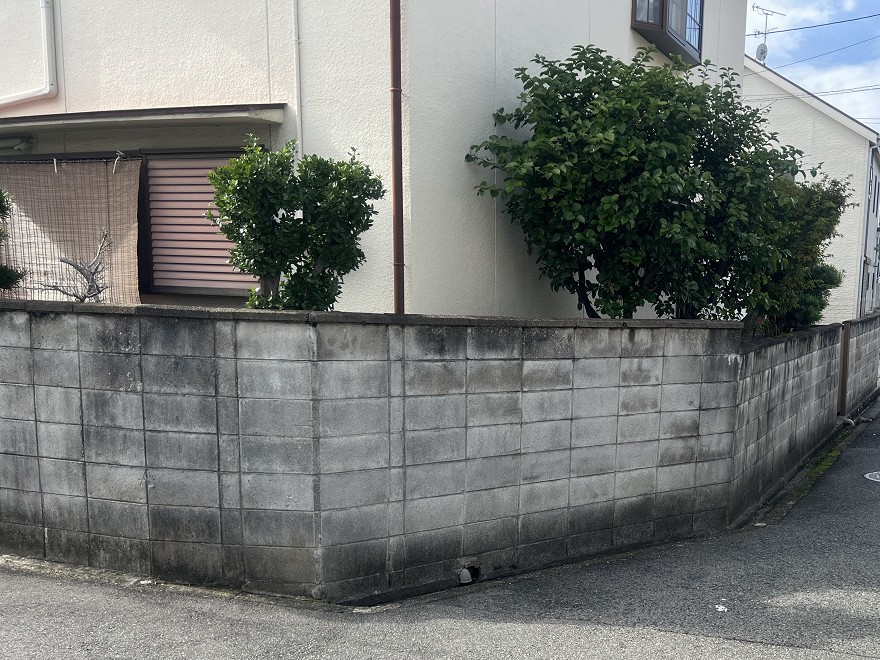

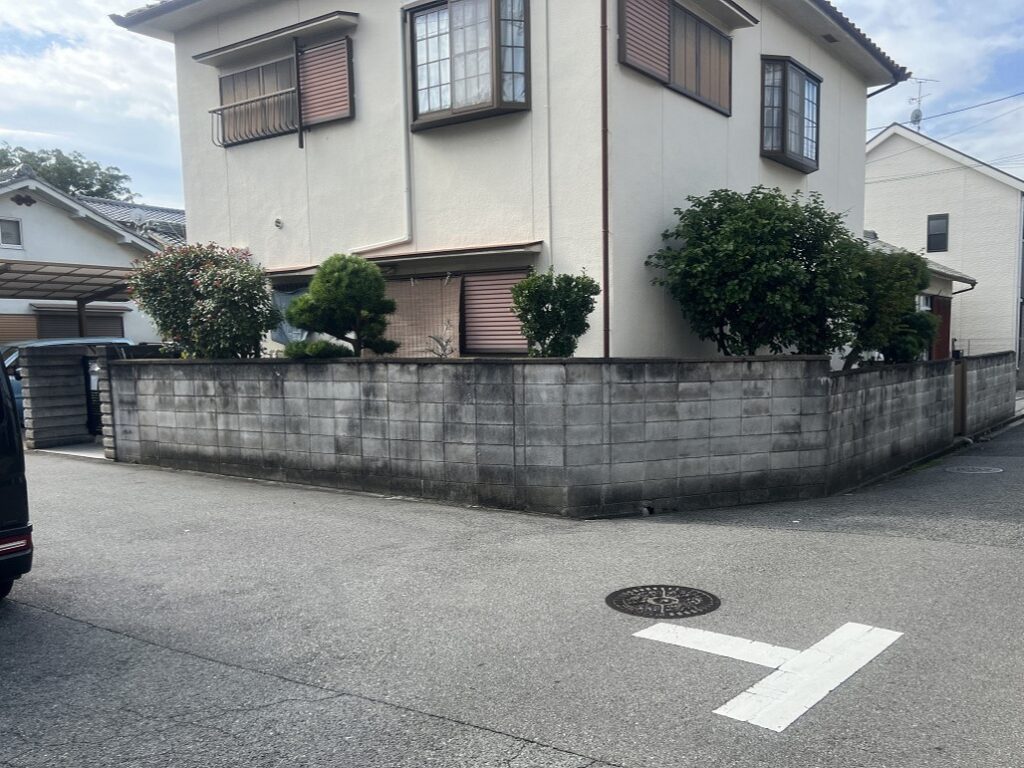

工事前の様子

解体工事開始

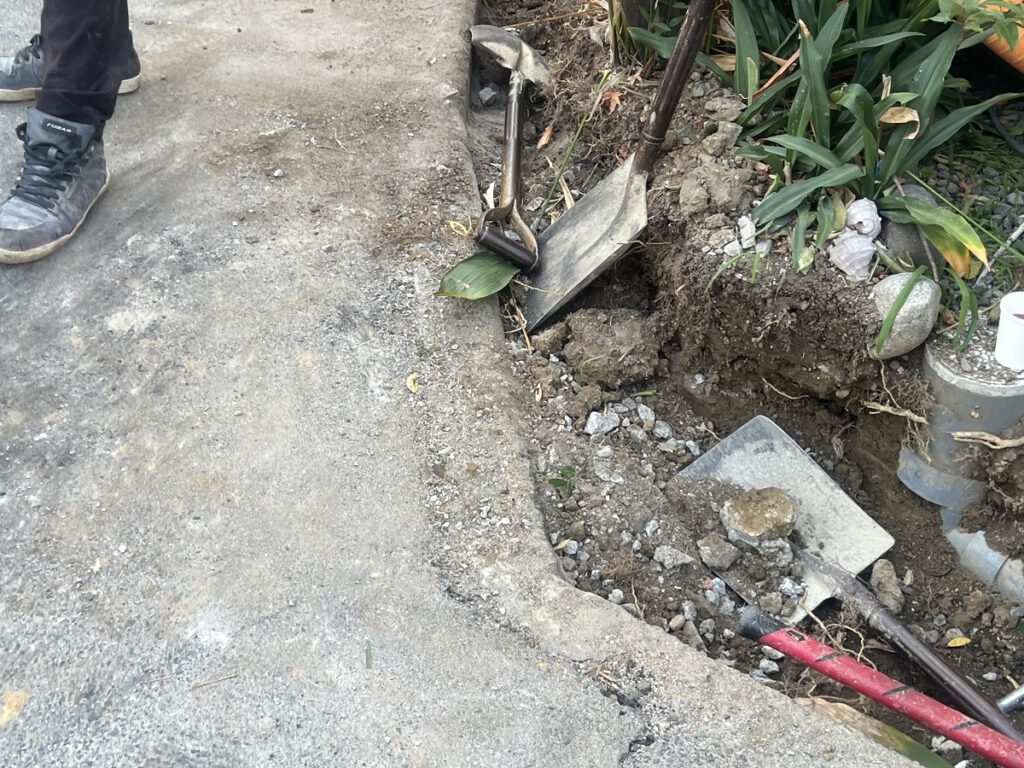

まずは大人数で、重機を使って、危険ブロックを解体しました。

堺市からブロック塀の解体補助金をもらうので、基礎も鉄筋もすべて撤去する必要があります。

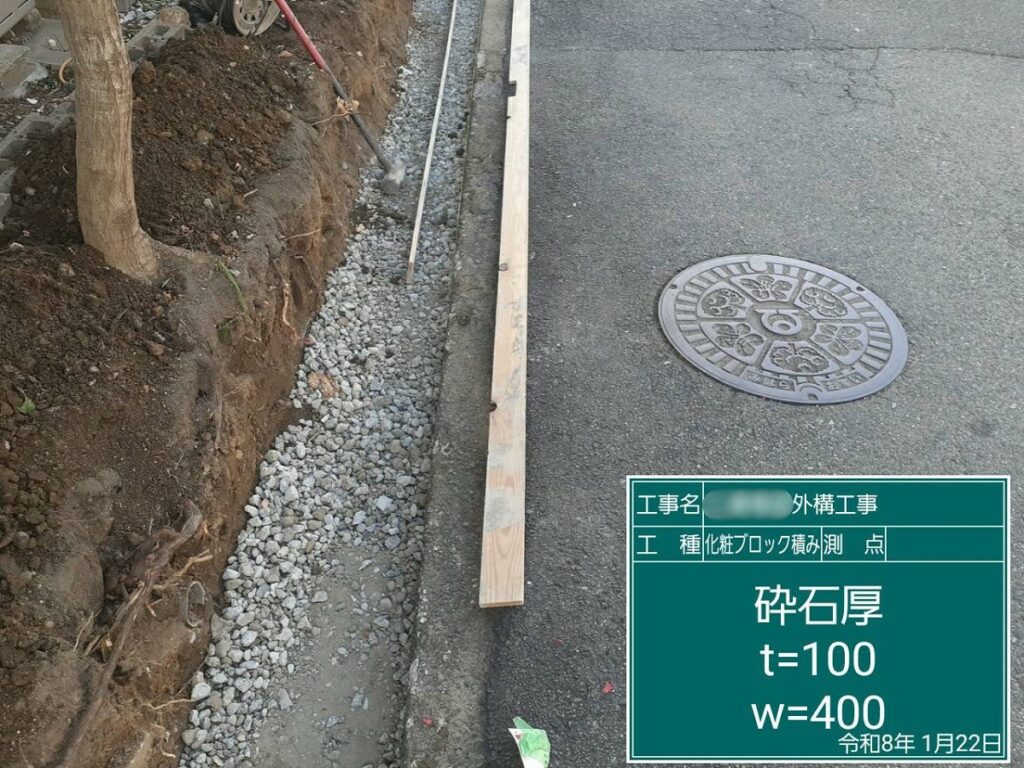

ブロックの下地砕石設置工事
まずは、ブロック塀を支えるための下地づくりから始めます。
既存の状態を確認したうえで、地面を整え、砕石を敷き込みます。

この工程は見えなくなる部分ですが、塀全体の安定性を左右する大切な作業です。
鉄筋設置工事
次に行うのが、鉄筋の設置工事です。

ブロック塀は、ブロックだけで成り立っているわけではありません。
内部に鉄筋を入れ、基礎と一体化させることで、倒れにくい構造になります。
ベースコンクリート設置工事

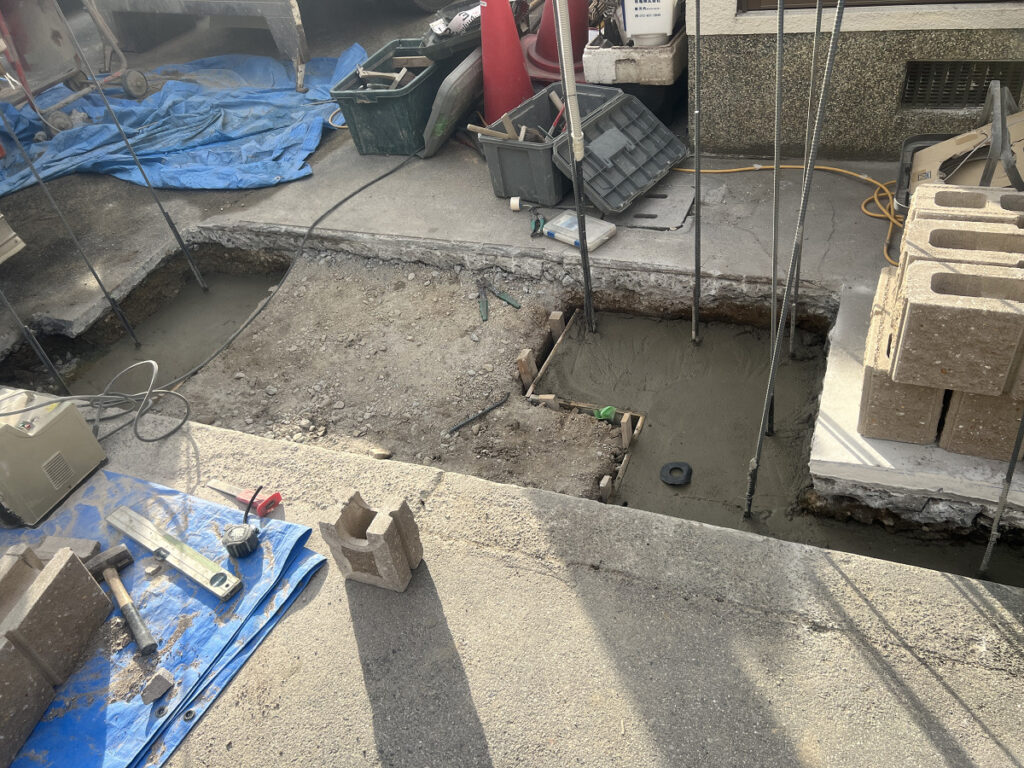

鉄筋を組んだあとは、ベースコンクリートを打設します。

基礎部分にコンクリートを流し込み、しっかりと固めることで、ブロック塀全体を支える土台が完成します。

ブロック積み工事
基礎が整ったところで、いよいよブロック積み工事に入ります。

水平や通りを確認しながら、一段一段、確実に積み上げていきます。

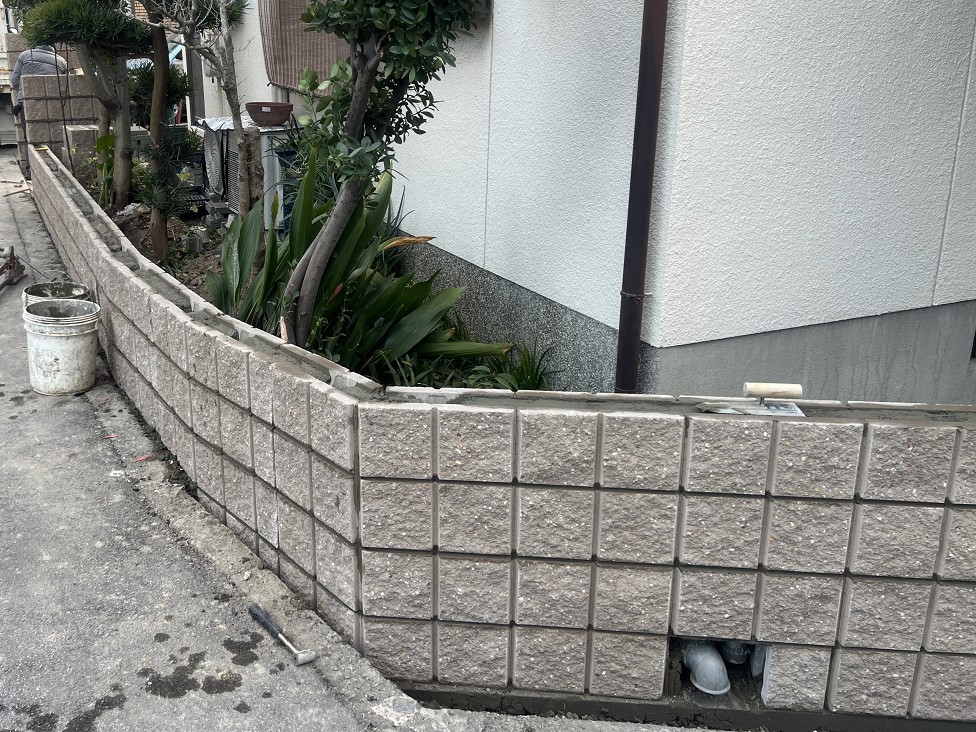

フェンス下のブロック塀設置完了
フェンス下に設けるブロック塀、予定どおり設置が完了しました。

門柱部分のブロック積み工事・ポスト設置
最後に、門柱部分のブロック積み工事を行い、ポストも設置しました。

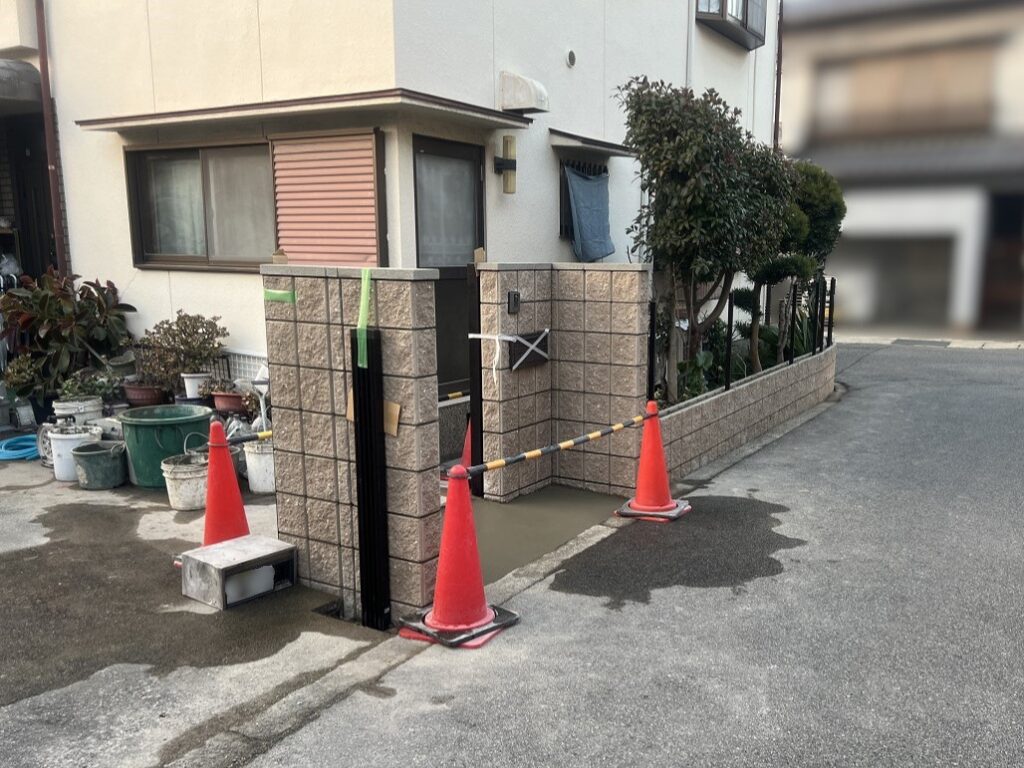

門柱が完成しました
まずは、門柱が完成しました。

門柱の上部には、笠木を設置しました。
割付もうまく収まり、全体として落ち着いたバランスになっています。

門柱は、住まいの「顔」とも言える部分です。
毎日必ず目にする場所だからこそ、寸法や位置関係を確認しながら、丁寧に仕上げています。
道路面の小さいブロックも取替しました
伸縮門扉の反対側、道路に面した小さなブロック部分も取替を行いました。

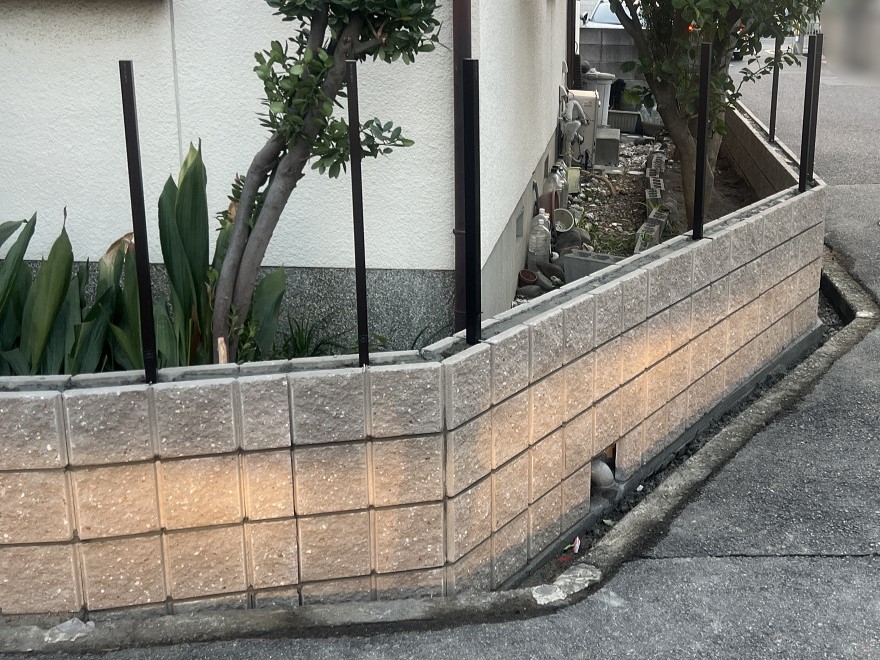

フェンスの柱を設置しました
続いて、フェンスの柱を設置しました。

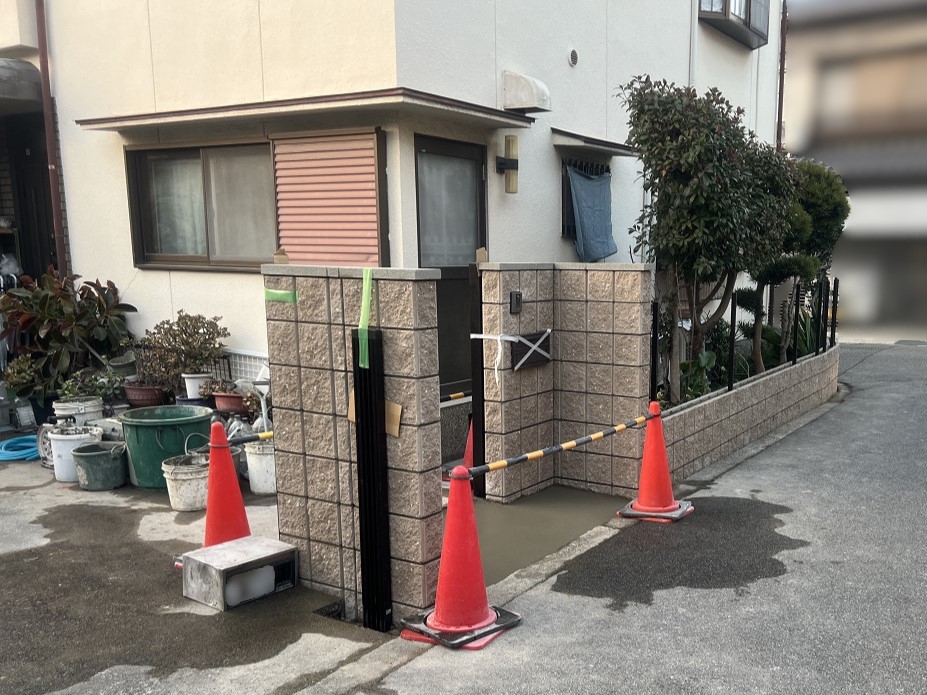

門柱の横には、伸縮門扉の柱を設置しました。

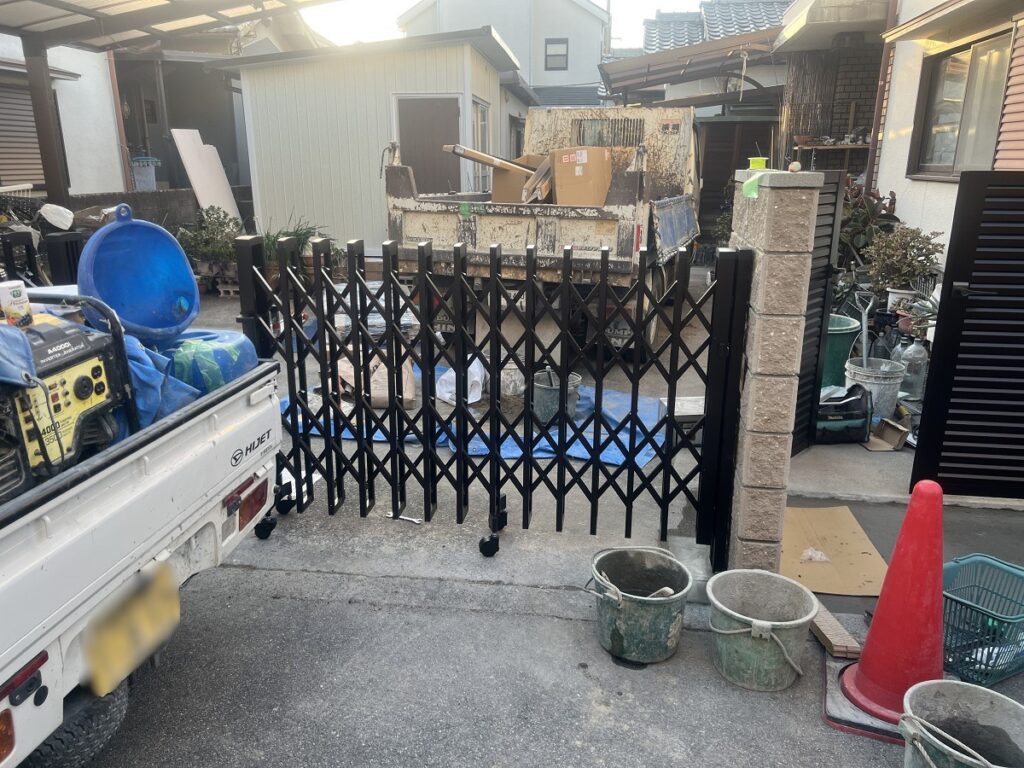

フェンス・門扉の取り付けを開始しました
この日は、フェンスや門扉の取り付け作業を開始しました。

ここまで来ると、外構全体の雰囲気がはっきりしてきます。
急遽、塀が低い!ということで、ブロックをもう一段積んで20cm高さがアップすることになりました。
門柱部分のタイル設置工事
続いて、門柱部分のタイル設置工事です。

タイルを貼ることで、門柱全体が引き締まり、落ち着いた印象に仕上がりました。

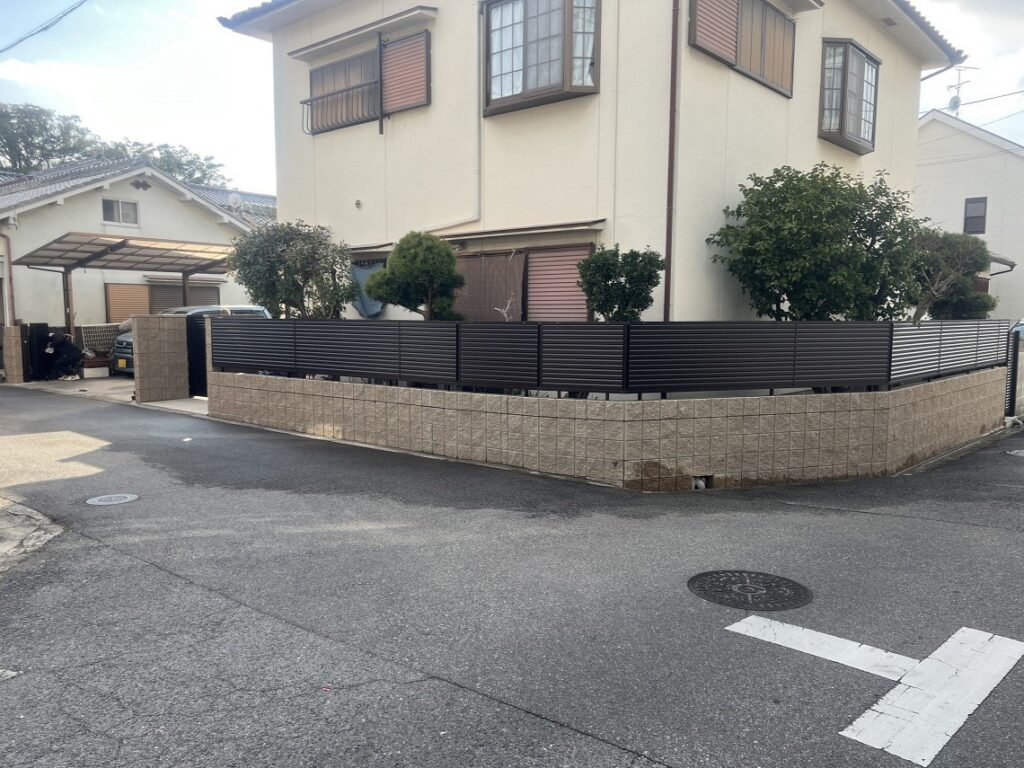

フェンス設置が完了しました
フェンスの設置も無事に完了しています。

高さや柱の位置を揃え、周囲とのバランスを確認しながら取り付けました。
門扉・表札の設置が完了しました
門扉と表札の設置も終わりました。

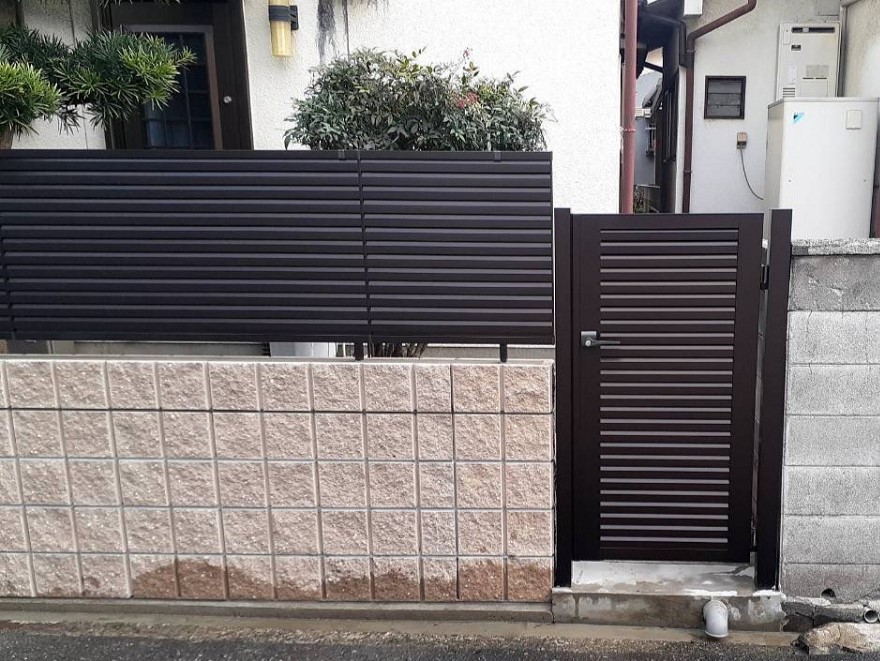

勝手口門扉の設置完了
こちらは、勝手口側の門扉です。

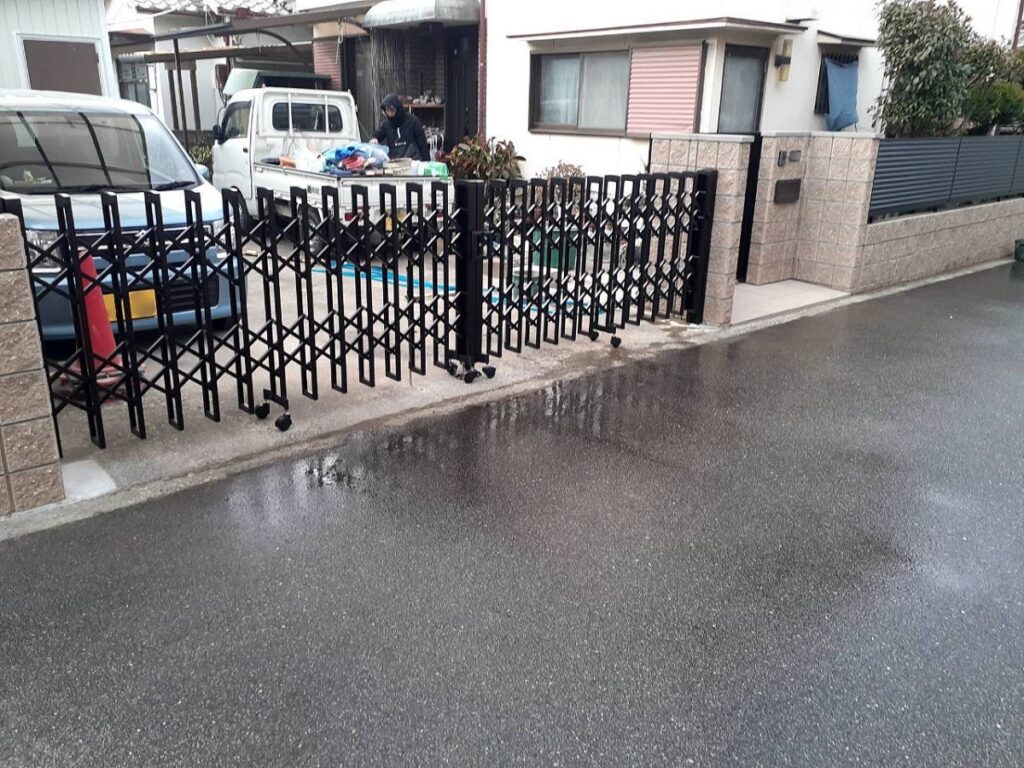

伸縮門扉を設置して、すべて完了です
最後に、伸縮門扉を設置し、今回の外構工事はすべて完了となりました。

ブロック塀の改修は、安全性の確保が第一ですが、完成後は毎日の暮らしに自然となじむことも大切です。
外構やブロック塀について、「今の状態で大丈夫だろうか」と感じることがあれば、
一度、全体を見直してみるのも一つの方法かもしれません。
